1) Термины и комплектация: что именно вы покупаете
Что такое «ПСО» в Бишкеке и что обычно входит
Под «ПСО» в Бишкеке в объявлениях и разговорах могут подразумевать «квартиру, где ремонт ещё не начался». Но в реальности решает не слово, а комплектация в договоре/приложении: что сделано, а что — нет.
В одном проекте под ПСО вам могут передать:
-
коробку квартиры (периметр, проёмы);
-
перегородки — либо полностью, либо только обозначение;
-
стяжку пола — либо «как есть», либо с выравниванием под покрытие;
-
штукатурку стен — либо «под правило», либо только частично;
-
базовую разводку инженерии — либо только вводы, либо часть трасс.
В другом — тот же ярлык «ПСО» будет означать только голые стены и вводы коммуникаций. И вот это как раз момент, когда люди удивляются: «Ну ПСО же…» — а магии не происходит. Происходит приложение к договору.
Почему у разных застройщиков «ПСО» означает разный объём работ
Потому что «ПСО» — не универсальный стандарт на уровне одного слова. Это скорее бытовая короткая фраза, как «чай без сахара»: один имеет в виду вообще без сахара, другой — “я уже размешал, но только чуть-чуть”.
Какие пункты важно увидеть в спецификации, а не «со слов» Просите и проверяйте документально (в договоре/приложениях/акте), что именно передаётся:
-
стены/перегородки: материал, наличие и точность;
-
пол: есть ли стяжка, указаны ли перепады/допуски, подготовка;
-
инженерия: что подведено (вводы или разводка), где точки;
-
окна/входная дверь: комплектация и монтаж (это часто влияет на ощущения от квартиры сильнее, чем обои);
-
счётчики/паспорта/инструкции — если что-то уже установлено.
Что считается финишной отделкой и чем она отличается от «чистовой»
Финишная отделка — это состояние, когда можно завезти вещи и жить без «жизни на коробках». Но даже внутри «финиша» уровень может отличаться так же, как «готовый плов» в столовой и «готовый плов» у любимой тёти: вроде одно и то же блюдо, но нюансы решают всё.
На какие элементы смотреть в первую очередь
-
Полы: покрытие, стыки, плинтусы, пороги.
-
Стены: покраска/обои, геометрия, примыкания.
-
Потолки: ровность, трещины, аккуратность узлов.
-
Двери: полотно, коробка, фурнитура, закрывание.
-
Сантехника: что именно установлено и как.
-
Электрика: щиток, автоматы, розетки/выключатели, логика линий.
-
Кухня: бывает включена, бывает нет — это нужно видеть в комплектации, а не угадывать по картинке.
Какие «уровни финиша» встречаются на практике и чем они отличаются по рискам
В документах и на просмотре вы можете столкнуться с разной глубиной готовности — от «сделано аккуратно и понятно, чем именно» до «выглядит нарядно, но неизвестно, что внутри». Риск чаще не в том, что “плохо”, а в том, что не зафиксировано: без марки/модели/перечня работ спорить потом сложно.
Мини-правило для читателя
Решение «финиш или ПСО» начинается с одной простой вещи: зафиксировать комплектацию на бумаге — ведомость материалов, перечень работ, марки/модели (если они заявлены). Это как список покупок перед рынком: можно идти и «по ощущениям», но потом внезапно окажется, что дома нет соли.
2) Быстрый ориентир по приоритетам: когда чаще подходит финиш, а когда ПСО
Если ключевое — быстро заехать
Готовая отделка помогает сэкономить не только время, но и управленческие ресурсы: не искать бригаду, не координировать доставку, не жить в режиме «курьер уже выехал» несколько недель подряд.
Что даёт готовая отделка по срокам и организационным задачам
-
меньше этапов, которые нужно запускать и контролировать;
-
нет ожидания «сушки процессов» как обязательной части жизни;
-
проще планировать переезд и мебель.
Какие проверки обязательны, даже если «всё готово»
-
проверить основные плоскости (пол/стены/потолок) на дефекты;
-
проверить электрику и сантехнику в работе;
-
зафиксировать замечания письменно, чтобы исправления не превратились в переписку уровня «я же говорил».
Ирония процесса: готовая отделка не отменяет приёмку — она просто переносит “сюрпризы” из периода ремонта в период эксплуатации, если не посмотреть внимательно.
Если ключевое — контроль качества и материалов
ПСО даёт возможность выстроить ремонт под себя: выбрать материалы, заложить правильную электрику под технику, продумать сценарии света. Это как готовить дома: хлопот больше, но вы точно знаете, что положили в кастрюлю.
Почему ПСО даёт больше управляемости (и где она заканчивается без технадзора/прораба)
-
управляемость появляется, когда есть проект/план и контроль этапов;
-
без техконтроля управляемость быстро превращается в “мнения на объекте”, где громче всех обычно не тот, кто прав.
Если ключевое — бюджет и предсказуемость
Парадокс выбора: ПСО кажется более прозрачным (“сам всё посчитаю”), но именно там чаще всплывают дополнительные статьи — потому что ремонт состоит из мелочей, как чемодан перед отпуском.
Где обычно возникают доплаты в ПСО
-
логистика (доставка/подъём/вывоз мусора);
-
переделки по основанию (выравнивание, скрытые дефекты);
-
решения, которые меняются по ходу (и тянут каскад переделок).
Где можно переплатить за «готовый ремонт» без реальной выгоды
-
когда в цене “сидит” отделка, но её состав не зафиксирован и качество нельзя оценить по спецификации;
-
когда отделка визуально «нарядная», а инженерная часть не под вашу нагрузку и привычки.
3) Сравнение финишной отделки и ПСО по критериям, важным для покупки в Бишкеке
Бюджет: структура затрат и где «прячется» разница
Если отделка включена в стоимость квартиры — вы платите за неё внутри цены объекта. Если квартира под ПСО — вы выносите ремонт в отдельный проект со своей сметой, договорами и графиком.
Платите за отделку в цене квартиры vs. оплачиваете ремонт отдельным проектом
-
Финиш: деньги “упакованы” в объект, проще платежная логика, но важнее спецификация.
-
ПСО: бюджет дробится на работы, материалы, доставку, и без учёта мелочей итог умеет удивлять — как чек в супермаркете, где “взял пару вещей”.
Риск перерасхода и необходимость финансового резерва при ПСО
По данным из открытых источников, сложность объекта и переделки могут увеличивать смету на 20–40%. Поэтому при ПСО логика резерва — не перестраховка, а нормальная гигиена проекта.
Сроки: заселение и реальный таймлайн работ
Переезд «сразу» и ремонт — это два разных образа жизни.
Переезд «сразу» vs. ремонт с этапами, ожиданием материалов и сушкой процессов
В Бишкеке сроки ремонта под ключ в новостройке в источниках фигурируют как 2–4 месяца “по обещанию” и 3–5 месяцев “по факту”, потому что материалы могут ехать, процессы должны высохнуть, а решения — согласоваться.
Почему в реальности важно закладывать запас времени
Потому что одна задержка тянет следующую: если плитка “под заказ” едет, то сантехника не ставится, двери не закрываются, и квартира напоминает сборку шкафа без одной полки — жить можно, но зачем.
Качество и контроль
Качество — это не только “красиво”, но и “как сделано внутри”.
Что проще контролировать при ПСО (этапность работ, скрытые коммуникации)
-
видно, что происходит на каждом шаге: электрика, сантехника, подготовка оснований;
-
проще требовать приёмку этапами и фиксировать результаты.
Что сложнее контролировать в готовой отделке (часть дефектов проявляется позже)
-
часть проблем проявляется после нагрузки и времени: трещины, примыкания, “волны” пола;
-
инженерия уже закрыта отделкой, и проверять приходится внимательнее.
Ирония в том, что самая дорогая проверка — та, которую решили “не делать, потому что и так красиво”.
Кастомизация и перепланировка
Кастомизация — это не только цвет стен. Это ещё и розетки там, где нужна жизнь, а не мебельный каталог.
Что реально можно менять в квартире с финишной отделкой без тотального демонтажа
-
мебель, светильники, часть декора;
-
отдельные элементы, если конструкция и инженерия позволяют, но важно понимать цену демонтажа.
На каком этапе перепланировка/переносы инженерии становятся дорогими
Когда отделка уже завершена, любые переносы по электрике и “мокрым” зонам начинают стоить как ремонт заново: вы платите дважды — сначала за то, что было сделано, потом за то, что нужно сделать.
Ликвидность (аренда/перепродажа) без прогнозов рынка
Отделка влияет на аудиторию без всяких прогнозов: людям либо нужно “заехать и жить”, либо “сделать под себя”.
Как отделка влияет на аудиторию (въехать сразу vs. сделать «под себя»)
-
финиш закрывает потребность “не тратить время на ремонт”;
-
ПСО подходит тем, кто хочет контролировать результат и не переплачивать за чужой выбор.
Какие решения чаще создают конфликты ожиданий у покупателя/арендатора
Сильная стилизация и нестандартные решения могут не совпасть с ожиданиями другого человека. Это как подарить обувь без примерки: размер может быть правильный, а удобства — ноль.
Ипотека и расчёты с продавцом (без финансовых рекомендаций)
Вопрос не в том, “дадут ли ипотеку”, а в том, как отражена комплектация и не появятся ли разночтения.
Что уточнить у банка/продавца
-
как в документах указано состояние квартиры (отделка/ПСО);
-
есть ли отдельная смета/приложение на отделку;
-
совпадает ли то, что на объекте, с тем, что в бумагах.
Тут полезно включать режим “скучного человека”: чем скучнее документы, тем спокойнее нервы.
4) Бюджет при покупке «под ПСО»: из чего складывается стоимость доведения до финиша

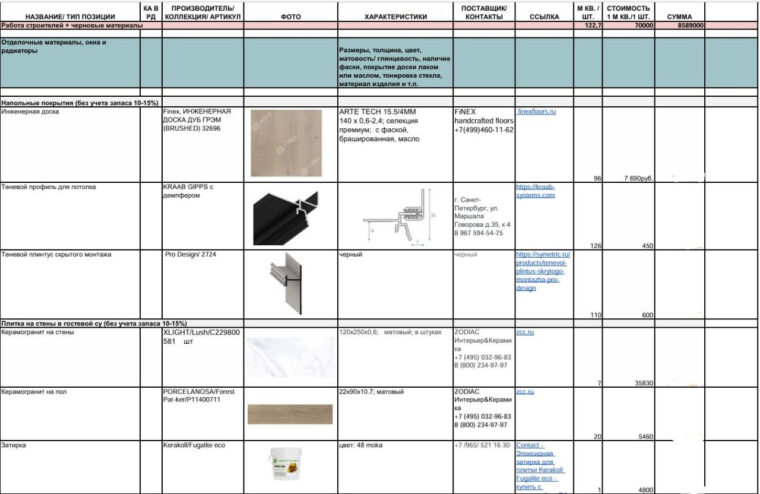

Основные категории расходов (чек-лист сметы)
Смета при ПСО — это не одна цифра “сом/м²”, а набор корзин. Если их не разложить, деньги будут исчезать как носки после стирки.
Проектирование
-
планировка;
-
схемы электрики и сантехники;
-
дизайн-проект — если нужен и если вы хотите заранее принять решения, а не “по месту”.
Черновые работы
-
выравнивание стен/пола;
-
стяжка/штукатурка (если не выполнены или выполнены в объёме, который вас не устраивает);
-
подготовка оснований под чистовые материалы.
Инженерия
-
электрика;
-
сантехника;
-
вентиляция/вытяжки;
-
отопление с учётом ограничений централизованных систем (важно уточнять условия дома и управляющей компании, если она есть).
Чистовые материалы и работы
-
полы, стены, потолки;
-
плитка;
-
двери.
Санузлы
-
гидроизоляция;
-
сантехника;
-
аксессуары и монтаж.
Освещение и электроустановочные изделия
-
светильники;
-
выключатели/розетки;
-
щиток и логика линий (под вашу нагрузку).
Мебель/встроенные решения (если планируются)
-
встроенные шкафы;
-
кухонные решения и всё, что нельзя “просто переставить”.
Логистика и «скрытые статьи»
-
доставка и подъём;
-
вывоз мусора;
-
расходники и инструмент;
-
хранение (если материалы приехали раньше, чем готов объект).
Что влияет на разброс цен в Бишкеке (без привязки к «точной стоимости вашей квартиры»)
Выбор материалов как главный драйвер сметы
Разница между “средним уровнем” и “премиумом” в Бишкеке ощущается особенно, потому что часть позиций завязана на поставки.
Сложность исходного состояния и необходимость выравнивания/переделок
В источниках встречается ориентир, что скрытые дефекты и состояние основания могут увеличить бюджет на 20–40% — и это тот случай, когда «дёшево на входе» не всегда означает «дёшево на выходе».
Площадь: почему маленькие квартиры часто дороже в пересчёте на м²
На маленьких площадях условно-постоянные затраты (доставка, вывоз, минимальные объёмы работ) распределяются на меньшее число метров.
Сезонная загрузка бригад и влияние на стоимость/доступность
Если хорошие мастера заняты, проект стартует не тогда, когда хочется, а тогда, когда получается. Это как запись к стоматологу: срочно нужно сегодня, а свободное окно — “вот через пару недель”.
Ориентиры по диапазонам из открытых источников (как пользоваться цифрами корректно)
Какие уровни ремонта обычно выделяют (косметический / капитальный / «под ключ» / дизайнерский)
В открытых источниках для Бишкека фигурируют такие рамки:
-
косметический ремонт: 1 000–2 000 сом/м² (базовый уровень) и 2 500–3 000 сом/м² (стандартное исполнение);
-
капитальный ремонт: 4 500–5 500 сом/м², а при выборе материалов может доходить до 8 000–12 500 сом/м²;
-
ремонт под ключ: 4 000–4 500 сом/м² (стандарт) и 7 000–8 000 сом/м² (уровень “евро/дизайнерский” в формулировках источников);
-
дизайнерский ремонт: от 6 000–7 000 сом/м² и выше; также встречается предложение от 6 400 сом/м².
Какие диапазоны по стоимости за м² и по срокам встречаются в источниках, и почему это не «гарантированная смета»
Потому что “сом/м²” — это как “цена за килограмм”: пока не понятно, что именно покупаем, сравнение будет нервным. На сроки влияет поставка материалов, решения по инженерии и реальное состояние основания.
Как перевести «сом/м²» в личный план: что обязательно уточнить перед расчётом
-
что входит в состав работ (черновые/чистовые);
-
включены ли материалы или это только работа;
-
комплектация санузлов (гидроизоляция, сантехника, аксессуары);
-
двери (входная и межкомнатные) и их монтаж;
-
электрика: щиток, количество линий, розетки/выключатели.
5) Сроки: как выглядит реалистичный график ремонта в Бишкеке и где бывают задержки
Этапы ремонта, которые почти всегда идут последовательно
Ремонт идёт цепочкой: пропустите один “стопор” — и дальше всё станет в очередь, как машины на перекрёстке.
Ниже — рабочая логика этапов с ориентиром по длительности каждого шага (время сильно зависит от объёма работ и выбранных материалов).
| Этап | Что делается | Что получается на выходе | Ориентир по длительности |
|---|---|---|---|
| Подготовка и замеры | замеры, финализация планировки, раскладка по электрике/сантехнике | понятный план работ и точек | несколько рабочих дней |
| Черновые работы | выравнивание, стяжка/штукатурка, подготовка оснований | ровные основания под инженерные и чистовые работы | от недели до нескольких недель |
| Инженерия | электрика, сантехника, вентиляция/вытяжки | готовые трассы и точки подключений | около одной–двух недель |
| Сушка процессов | ожидание набора прочности и высыхания слоёв | поверхности готовы к следующему слою без риска “поведёт/потрескается” | на отдельных шагах ориентир 2–3 дня на сушку слоя |
| Чистовая отделка | покрытия пола, стены, потолки, плитка | визуально готовое пространство | от пары недель и выше (зависит от объёма) |
| Установка дверей/света/сантехники | монтаж фурнитуры, света, сантехники, финальные подключения | квартира становится пригодной для жизни | несколько дней–полторы недели |
| Исправления | устранение замечаний, подкраски, регулировки | финальная готовность | от нескольких дней |
Типичные точки срыва сроков (региональная практика)
Поставка материалов (особенно редких/импортных) и ожидание позиций «под заказ»
По данным из открытых источников, логистика в Бишкеке может добавить 2–3 недели к графику на отдельных позициях. Это тот самый момент “выехало со склада”, который морально ощущается дольше, чем физически.
Сушка штукатурки/стяжки и температурный фактор в холодный сезон
В источниках отдельно отмечается, что зимой материалы сохнут медленнее и может понадобиться прогрев помещений. Ускорить это можно только в теории — в практике важнее не загнать влагу под финиш.
Ограничения по шумным работам и «окна» по времени в доме
В качестве ориентира по времени шумных работ фигурирует режим 9:00–18:00, и это влияет на темп: невозможно “вкрутить скорость”, если дом живой и правила есть.
Переделки из‑за скрытых дефектов основания/разводки
В источниках встречается ориентир, что переделки могут добавить 1–2 недели, если дефект обнаружился на поздней стадии и тянет пересборку узлов.
Практическое правило планирования
Чтобы не “съехать в минус” по переезду и аренде, помогает простая привычка: к обещанному сроку добавлять резерв. В открытых источниках упоминается разумный ориентир 20–30% к заявленному сроку, чтобы получить реалистичный план. Это не пессимизм, это опыт — как взять зонт, даже если прогноз “облачно”.
6) Риски и ограничения финишной отделки: что может пойти не так
Скрытые дефекты, которые чаще проявляются после заселения
Финишная отделка выглядит завершённой, но часть вещей проявляется не на просмотре, а когда квартира начинает “жить”: влажность, нагрузка, усадка. Это как новая обувь: в магазине удобная, а через неделю — сюрприз в пятке.
На что обращать внимание:
-
трещины/усадка, “волны” пола;
-
проблемы примыканий, качество швов и герметизации;
-
перегрузка по электрике: не хватает линий/автоматов под вашу технику и сценарии;
-
санузлы: протечки, уклоны, вентиляция и запахи.
Ограничения по переделкам
Какие изменения превращают «готовую отделку» в ремонт заново
-
перенос мокрых зон;
-
масштабная переделка электрики;
-
замена покрытия пола/плитки большими площадями.
Снятие иллюзии простое: если вы ломаете готовое — вы платите и за демонтаж, и за повторение отделки. Тут нет скрытого “быстрого варианта”.
Когда финишная отделка психологически «мешает» принять решение
Иногда решение принимается глазами: понравились цвет стен и плитка, и мозг перестаёт задавать вопросы про щиток, вентиляцию и уклоны. В реальных просмотрах это выглядит так: человек уже “живёт” в интерьере, а инженерия пока даже не знакома.
7) Риски и ограничения ПСО: где чаще теряют деньги и время
Основные источники перерасхода
Недооценка черновых работ и выравнивания
Если основание требует доработок, бюджет улетает незаметно: пару мешков смеси превращаются в “а давайте ещё вот здесь подтянем”.
Покупка материалов без проверки доступности в Бишкеке и сроков поставки
В источниках отмечается, что часть материалов завозится, и логистика может влиять и на цену, и на сроки. Практически это выглядит как ситуация “выбрали — влюбились — ждём”.
Частые изменения решений по ходу работ и каскад переделок
Каждая правка тянет следующую. В данных из открытых источников встречается ориентир, что изменения по ходу ремонта могут добавлять 2–3 дня и увеличивать бюджет на 5–10% на круг из‑за переделок и повторных работ.
Риски подрядчика
Работа без детальной сметы и этапности
Без разбивки этапов спор превращается в философию: “я это имел в виду”, “а я другое”.
Нереалистичные сроки и «плавающая» цена
Если обещают сделать большой объём “слишком быстро”, это повод задавать вопросы. В ремонте, к сожалению, ускорение иногда достигается не технологиями, а пропусками этапов.
Авансы без чёткой фиксации результата и гарантий
По данным из открытых источников, на рынке встречаются авансы 40–50%. Смысл не в том, чтобы “не давать аванс”, а в том, чтобы зафиксировать, за что именно он платится и какой результат вы принимаете.
8) Осмотр и приёмка: чек-листы для финишной отделки и для ПСО
Общая подготовка к приёмке
Приёмка — это не “придирки”, а нормальный способ не жить потом с мелкими проблемами, как с занозой: вроде не смертельно, но раздражает каждый день.
Что взять с собой
-
небольшой осветительный прибор (чтобы подсветить углы и примыкания);
-
зарядку/тестер (для проверки розеток);
-
уровень/правило;
-
телефон для фото/видео фиксации;
-
блокнот.
Как фиксировать замечания
-
акт с перечислением дефектов;
-
приложение с перечнем, фото и сроками устранения;
-
контакт ответственного и понятный канал связи.
Чек-лист приёмки квартиры с финишной отделкой
Стены/потолки
-
геометрия, видимые завалы;
-
трещины;
-
качество окраски/обоев;
-
примыкания (углы, стыки).
Полы
-
перепады, “волны”;
-
скрипы;
-
качество стыков;
-
плинтусы и пороги.
Двери
-
геометрия, зазоры;
-
закрывание/открывание без усилия;
-
наличники;
-
замки и фурнитура.
Окна и балкон
-
продувание;
-
конденсат;
-
откосы;
-
работа фурнитуры;
-
герметизация.
Санузлы
-
уклоны;
-
герметик;
-
наличие и доступность ревизий;
-
напор воды;
-
признаки протечек;
-
вентиляция.
Электрика
-
щиток и автоматы;
-
розетки/выключатели;
-
работоспособность линий;
-
заземление (в пределах доступной проверки).
Отопление
-
радиаторы, протечки;
-
регулировки, если предусмотрены проектом.
Звуки/запахи/влажность
-
признаки проблем вентиляции;
-
сырость в углах и около стояков.
Чек-лист приёмки квартиры «под ПСО»
Тут важно не “красиво/некрасиво”, а “что передают фактически”. Это как принимать автомобиль без комплектации: не спорим про цвет, проверяем, что колёса на месте.
-
геометрия стен и перегородок;
-
качество стяжки/штукатурки (если заявлены);
-
окна/входная дверь: монтаж и базовая герметичность;
-
инженерные вводы: вода/канализация/электрика, точки подключения;
-
доступность стояков и ревизий;
-
балкон/лоджия: состояние плиты, примыкания, гидроизоляция/уклоны (если заявлены);
-
что именно передаётся: перечень работ и материалов фиксируется в акте, чтобы не спорить “что обещали”.
9) Вопросы застройщику и подрядчику: что уточнить до сделки и до старта работ
По финишной отделке (до подписания акта)
Какая точная спецификация материалов и работ включена в стоимость
-
ведомость материалов;
-
перечень работ;
-
марки/модели, если заявлены.
Какие элементы можно заменить/исключить и как это фиксируется документально
Если возможны замены/опции — важно, чтобы это было оформлено письменно, иначе разговор останется разговором (а разговоры, как известно, не держатся на дюбелях).
Какой порядок устранения дефектов, сроки, контакт ответственного
-
кто принимает заявку;
-
как фиксируется дефект;
-
какой срок на исправление;
-
кто отвечает на объекте.
По ПСО (до покупки и до ремонта)
Что реально выполнено на объекте и какие работы вам точно придётся делать
Список “что сделано” и “что нет” — прямо по помещениям и системам.
Наличие технических условий/ограничений по инженерным системам
Особенно по отоплению и мокрым зонам: ограничения централизованных систем важны, потому что потом “перенесём как в картинке” может упереться в реальность дома.
Возможность доступа для замеров, график работ в доме, требования управляющей компании (если есть)
-
когда можно делать замеры;
-
когда можно шуметь;
-
куда вывозить мусор;
-
какие правила по подъезду/лифту/общим зонам.
По подрядчику ремонта (если выбираете ПСО)
Смета с разбивкой по работам и материалам, порядок допработ
Нужна детализация: что входит, что нет, как считаются изменения.
График этапов и критерии приёмки каждого этапа
Чтобы приёмка не превращалась в “ну вы же видите, почти готово”.
Гарантия на работы и что считается гарантийным случаем
Гарантия должна быть понятной и письменной. Иначе это не гарантия, а хорошее настроение.
10) Документы и гарантии: что запросить и что проверить (без юридической экспертизы)
Минимальный пакет по квартире и передаче
Договор/приложения с описанием комплектации (отделка или ПСО) и перечнем работ
Важен именно перечень: “финишная отделка” без расшифровки — как “вкусно” без состава.
Акт приёма‑передачи с фиксацией состояния и замечаний
Письменно фиксируйте всё, что увидели, и сроки исправления.
Документы по инженерным коммуникациям/счётчикам (если передаются), инструкции и паспорта на установленное оборудование
Если оборудование установлено, на него должны быть документы — иначе потом сложно понять, что обслуживать и как.
По отделке и работам
Гарантийные обязательства на отделку и инженерные работы в письменном виде
Без бумажной фиксации гарантия ощущается как обещание “обязательно созвонимся”.
Контакты сервисного обращения и регламент устранения дефектов
-
куда обращаться;
-
какой порядок реакции;
-
кто ответственный.
Сертификаты/документы на материалы и оборудование (если заявлены в договоре/спецификации)
Если в спецификации указано “то-то и то-то”, логично, чтобы были подтверждающие документы.
11) Цена и переговоры: как отделка влияет на стоимость и предмет торга
Как сравнивать предложения «финиш vs ПСО» корректно
Сводить к одинаковой комплектации: что в одном варианте уже включено, а во втором станет вашим расходом
Сравнение “квартира с отделкой” и “ПСО” без приведения к одной комплектации — как сравнить “автомобиль” и “двигатель”: формально оба из одной сферы, но жить с ними вы будете по‑разному.
Отдельно учитывать сроки и риски как «стоимость времени»
Если при ПСО ремонт по источникам может занимать 3–5 месяцев в реальности, это превращается в отдельную статью: аренда, хранение вещей, невозможность переехать вовремя. Деньги — это не только смета, это ещё и календарь.
Что обсуждать с застройщиком по готовой отделке
Исправление дефектов до передачи или фиксация обязательств по устранению
Либо устраняют до передачи, либо вы фиксируете обязательства письменно с понятными сроками.
Изменения комплектации (материалы/цвета/опции), если практикуется
Если возможны опции, они должны быть отражены документально. Иначе “выберете потом” превращается в “получите как получится”.
Как отражается отделка в документах, чтобы не было разночтений
Просите, чтобы комплектация была в договоре/приложении/акте: чем меньше разночтений, тем меньше поводов для лишних созвонов “на повышенных тонах”.
12) Перепланировка и изменения: что учитывать заранее
Если квартира с финишной отделкой
Какие изменения обычно упираются в демонтаж и повторную отделку
-
перенос инженерии;
-
масштабные изменения по электрике;
-
замена покрытий большими объёмами.
Почему важны решения по электрике/сценариям света до заселения
Свет и розетки — это не декор, а повседневная логистика. Если их мало или они “не там”, квартира быстро превращается в выставку удлинителей. И это тот вид дизайнерского решения, который никто не хочет повторять.
Если квартира под ПСО
Когда лучше принимать решения по планировке и инженерии, чтобы не платить дважды
До начала черновых и инженерных работ: тогда решения ложатся в проект, а не в переделки.
Ограничения по несущим конструкциям и инженерным зонам (как принцип, без норм и расчётов)
-
несущие элементы не трогают без проекта и согласований;
-
мокрые зоны и стояки имеют ограничения по переносам;
-
инженерные решения привязываются к возможностям дома.
Снятие иллюзии простое: “нарисовать можно всё”, но реализуется только то, что дружит с конструкциями и инженерией.
13) Пошаговый алгоритм принятия решения (без выбора «за читателя»)
-
Шаг 1: зафиксировать личные приоритеты (срок, бюджет, контроль, вовлечённость)
Честно ответьте себе: вы хотите “быстро жить” или “сделать под себя”. Это как выбирать между готовым блюдом и готовкой — оба варианты нормальные, если вы понимаете, чего хотите. -
Шаг 2: уточнить комплектацию и документы по выбранным объектам
Просите спецификацию и приложения. Слова в переписке приятные, но в акт они сами не переползут. -
Шаг 3: оценить сценарий ПСО (смета по категориям + резерв, график + резерв)
Разложите смету по корзинам и добавьте резерв по времени. В открытых источниках встречается ориентир резерва 20–30% к сроку — чтобы план был жизненным, а не оптимистичным. -
Шаг 4: провести осмотр/приёмку по чек-листу (или с техспециалистом)
Один просмотр “на глаз” — это эмоции. Осмотр по пунктам — это контроль. -
Шаг 5: сопоставить риски и ограничения с вашим образом жизни (переезд, аренда, работа, дети)
Если у вас нет ресурса на ремонтный режим, ПСО может стать проектом “второй работы”. Иногда это интересно. Иногда — нет. -
Шаг 6: зафиксировать договорённости письменно (комплектация, дефекты, сроки устранения)
Письменная фиксация — самый недооценённый элемент красивого интерьера. Без неё красота может оказаться временной.
14) Типичные ошибки покупателей в Бишкеке и как их предотвратить
-
Ориентация только на «сом/м²» без состава работ и качества основания
Предотвращение: сравнивайте предложения только после того, как понятно, что входит в работы и материалы. “Дёшево” без расшифровки — это не экономия, это загадка. -
Покупка материалов без проверки сроков поставки и заменяемости
Предотвращение: уточняйте наличие и сроки поставки до покупки, особенно по позициям “под заказ”. Иначе ремонт превращается в сериал с сезоном ожиданий. -
Выбор подрядчика только по минимальной цене и без письменной сметы/договора
Предотвращение: смета, этапность, критерии приёмки и гарантия — в письменном виде. Цена без структуры — как адрес без номера квартиры. -
Отсутствие резерва по времени и бюджету
Предотвращение: закладывайте резерв, потому что задержки и допработы случаются в реальности проектов. Оптимизм — хорошая черта, но ремонт предпочитает математику. -
Постоянные изменения по ходу ремонта без фиксации и пересчёта
Предотвращение: любое изменение — через пересчёт сметы и корректировку сроков. Иначе бюджет “капает” незаметно, как вода из плохо закрученного крана.
15) Комментарий специалиста и что делать дальше
Какую информацию лучше подготовить до консультации/повторного просмотра
-
план квартиры (или хотя бы размеры и схема от застройщика);
-
фото/видео текущего состояния;
-
спецификация отделки/ПСО (если дали);
-
список вопросов (по электрике, санузлам, вентиляции, окнам, комплектации).
Когда имеет смысл привлекать независимого специалиста на приёмку/технадзор (финиш и ПСО)
-
когда в документах много общих формулировок, а на объекте много “уточним потом”;
-
когда важны сроки заселения и нет времени на переделки;
-
когда вы понимаете, что не хотите разбираться в узлах и скрытых работах (это нормально — не все обязаны любить ремонт).
Короткий план действий на ближайшие 7–10 дней: осмотр → запрос документов → сверка комплектации → расчёт сценариев → решение по формату покупки
1) договориться о повторном осмотре с чек-листом;
2) запросить договор/приложения/спецификацию;
3) сверить “на бумаге” с тем, что реально в квартире;
4) при ПСО — разложить смету по категориям и проверить логистику материалов;
5) сопоставить сроки и вашу жизненную ситуацию;
6) письменно закрепить договорённости по дефектам и комплектации.
И да: самый спокойный ремонт — тот, который сначала посчитали и описали, а уже потом начали. Это звучит скучно, зато потом не приходится жить в формате “ну мы же думали, что будет быстрее”.
Полезные материалы
-
Практика комплектации: спецификации и ведомости как основа реализации дизайн‑проекта (Россия)
-
Пошаговое планирование электрики и сценариев света в квартире (экспертный разбор)
-
Практика передачи квартиры по ПСО: плюсы и минусы (аналитика/практика)
-
Практика цен на косметический ремонт в Бишкеке (ориентиры местного рынка)
-
Условия договоров подряда на отделочные работы (пояснение по авансам и этапным платежам)
