18/1/26

Перепланировка в новостройке Бишкек: что можно и нельзя, как согласовать и сколько это занимает времени

Вы получили ключи от новой квартиры, и первое, что приходит в голову — сломать вот эту странную стенку между кухней и гостиной. Или перенести ванную. Или сделать из двух комнат одну большую. Знакомо?

Прежде чем брать в руки перфоратор, давайте разберёмся, что из этого можно делать, что нельзя категорически, а что требует согласования. И главное — как пройти весь путь от идеи до законно оформленной перепланировки, не застряв на полпути.

Шаг 1. Определить, что именно вы планируете — перепланировка, переустройство или косметический ремонт

Это не формальность и не юридическая придирка. От того, как классифицируется ваша задумка, зависит всё: нужны ли согласования, какие документы потребуются и можно ли вообще это реализовать.

Что относится к перепланировке

Перепланировка — это изменение конфигурации помещений. Сюда входит:

  • Демонтаж перегородок (даже ненесущих)

  • Возведение новых стен и перегородок

  • Изменение размеров и расположения дверных проёмов

  • Объединение или разделение комнат

  • Организация новых помещений (гардеробные, кладовые)

Что относится к переустройству

Переустройство — это изменения, затрагивающие инженерные системы:

  • Перенос сантехнических приборов (раковины, унитаза, ванны)

  • Изменение системы отопления

  • Замена или перенос газового оборудования

  • Прокладка новых коммуникаций

Что считается косметическим ремонтом

Косметический ремонт не требует согласования. Это:

  • Покраска и оклейка стен

  • Замена напольных покрытий без изменения конструкции пола

  • Установка встроенной мебели

  • Замена дверей в существующих проёмах

  • Установка кондиционера (если не затрагивает фасад)

Почему важно разграничить эти понятия до начала работ

Потому что ошибка в классификации — это либо лишние траты на ненужные согласования, либо проблемы при продаже квартиры, когда выяснится, что ваша «косметика» на самом деле была перепланировкой. И её придётся либо узаконивать, либо возвращать всё как было.

Шаг 2. Изучить ограничения, которые действуют для вашего дома

Что запрещено в большинстве новостроек

Есть вещи, которые нельзя делать независимо от того, насколько хорошо вы договоритесь с соседями или сколько денег готовы потратить:

Демонтаж и ослабление несущих стен и колонн — это основа конструкции здания. Любое вмешательство может привести к обрушению. Без вариантов.

Перенос мокрых зон над жилыми помещениями соседей снизу — если под вами жилая комната, вы не можете разместить над ней ванную или кухню. Это требование связано с рисками протечек и невозможностью обеспечить нормальную гидроизоляцию.

Заделка или уменьшение сечения вентиляционных каналов — вентиляция работает на весь стояк. Заткнув её у себя, вы лишаете вентиляции соседей сверху. Плюс получаете плесень и влажность у себя.

Изменения, затрагивающие газовое оборудование без специальных допусков — любые работы с газом выполняются только лицензированными организациями. Самостоятельный перенос газовой плиты или котла — прямой путь к проблемам.

Блокировка эвакуационных путей и выходов — если ваша перепланировка затрудняет эвакуацию при пожаре, её не согласуют.

Что обычно можно реализовать

При соблюдении определённых условий большинство новостроек допускают:

  • Демонтаж ненесущих перегородок и возведение новых

  • Объединение кухни и гостиной (если кухня не газифицирована или установлена раздвижная перегородка)

  • Изменение расположения дверных проёмов в ненесущих стенах

  • Организация гардеробных и кладовых за счёт жилой площади

  • Оптимизация коридоров и входных зон

Как узнать, что допустимо именно в вашей квартире

Где взять информацию о несущих конструкциях — в проектной документации от застройщика. Там указано, какие стены несущие, где проходят основные коммуникации, какова допустимая нагрузка на перекрытия.

Зачем нужна проектная документация — потому что визуально определить несущую стену не всегда возможно. В панельных домах это проще, в монолитных — сложнее. Толщина стены не всегда показатель: бывают толстые ненесущие и относительно тонкие несущие.

Шаг 3. Запросить документы у застройщика и управляющей компании

Перечень документов, которые необходимо получить

От застройщика:

  • Поэтажный план с указанием несущих конструкций

  • Схема инженерных коммуникаций

  • Информация о материалах стен и перекрытий

  • Допустимые нагрузки на перекрытия

От управляющей компании:

  • Регламент проведения ремонтных работ в доме

  • График разрешённых работ (время, дни недели)

  • Требования к вывозу строительного мусора

  • Порядок согласования работ, затрагивающих общедомовое имущество

Какие вопросы задать застройщику

  • Какие стены в моей квартире несущие?

  • Можно ли демонтировать конкретную перегородку?

  • Есть ли ограничения по переносу мокрых зон?

  • Где проходят стояки и можно ли к ним подключиться в другом месте?

Что уточнить в управляющей компании

  • Есть ли случаи согласованных перепланировок в этом доме?

  • Какие работы требуют уведомления УК?

  • Нужно ли получать разрешение на шумные работы?

  • Как организовать вывоз строительного мусора?

Как проверить дополнительные требования

Иногда ограничения прописаны в договоре купли-продажи или в регламенте жилого комплекса. Например, запрет на остекление балконов определённым способом или требование согласовывать внешний вид входных дверей. Проверьте эти документы до начала проектирования.

Шаг 4. Провести обмеры и зафиксировать текущее состояние квартиры

Что должны включать обмеры

  • Точные размеры всех помещений (длина, ширина, высота)

  • Расположение и размеры оконных и дверных проёмов

  • Местоположение стояков и выводов коммуникаций

  • Расположение вентиляционных каналов

  • Уровень пола в разных точках (для понимания перепадов)

  • Расположение электрического щитка и выводов

Кто может выполнить обмеры

Можно сделать самостоятельно, если есть лазерная рулетка и понимание, что измерять. Но для проекта перепланировки лучше привлечь специалиста — обмерщика или архитектора. Ошибка в 5 сантиметров на этапе обмеров превращается в проблему на этапе монтажа мебели.

Почему важно иметь точные данные

Проектирование на основе приблизительных данных — это переделки и перерасходы. Типичный пример: заказали кухню по обмерам «на глаз», а она не влезает. Или спроектировали гардеробную, а в неё не помещается дверь нормальной ширины.

Стоимость профессиональных обмеров — несколько тысяч сом. Стоимость переделок из-за неточных обмеров — десятки тысяч.

Шаг 5. Разработать варианты планировки и выбрать итоговое решение

Как оценить варианты

Для каждого варианта планировки ответьте на вопросы:

По функциональности:

  • Удобно ли передвигаться между зонами?

  • Достаточно ли места для хранения?

  • Комфортны ли размеры помещений для их назначения?

  • Хватает ли естественного света?

По согласуемости:

  • Затрагивает ли вариант несущие конструкции?

  • Переносятся ли мокрые зоны?

  • Соблюдаются ли нормы по минимальным размерам помещений?

  • Не блокируются ли вентиляционные каналы?

На что обратить внимание при выборе финального решения

Лучший вариант — не самый красивый на картинке, а тот, который:

  • Можно согласовать

  • Можно реализовать в рамках бюджета

  • Решает ваши реальные задачи, а не придуманные

Избегайте решений, которые выглядят эффектно в дизайн-проекте, но создают проблемы в быту. Открытая планировка без возможности закрыть кухню — это запахи по всей квартире. Спальня без окна — это духота и ощущение подвала.

Когда привлекать дизайнера или архитектора

Если планировка стандартная и изменения минимальны — можно справиться самостоятельно. Если задача сложная (объединение нескольких помещений, перенос коммуникаций, нестандартная геометрия) — привлекайте специалиста.

Стоимость дизайн-проекта в Бишкеке начинается от 50–100 тысяч сом в зависимости от сложности. Экономия на этом этапе часто оборачивается переделками на сотни тысяч.

Читать также
Как не попасть на плохих строителей: пошаговый план для ремонта и строительства в Бишкеке

Шаг 6. Получить техническое заключение и подготовить проект перепланировки

Техническое заключение подтверждает, что планируемые изменения не нарушают конструктивную целостность здания и является обязательным документом для согласования.
Техническое заключение подтверждает, что планируемые изменения не нарушают конструктивную целостность здания и является обязательным документом для согласования.

Что такое техническое заключение и зачем оно нужно

Техническое заключение — это документ, подтверждающий, что планируемые изменения не нарушают конструктивную целостность здания и безопасны. Без него согласование невозможно.

Кто выдаёт техническое заключение в Бишкеке

Техническое заключение выдают организации, имеющие соответствующие лицензии на проектирование. Это могут быть проектные институты или частные проектные бюро с допусками.

Что должен содержать проект перепланировки

  • Пояснительная записка с описанием планируемых изменений

  • План квартиры до перепланировки

  • План квартиры после перепланировки

  • Экспликация помещений (перечень с площадями)

  • Разрезы и узлы, если затрагиваются конструктивные элементы

  • Схемы инженерных сетей, если они меняются

К кому обращаться за разработкой проекта

К лицензированным проектным организациям. При выборе проверяйте наличие допусков и опыт работы с аналогичными объектами. Просите показать примеры согласованных проектов.

Шаг 7. Пройти процедуру согласования

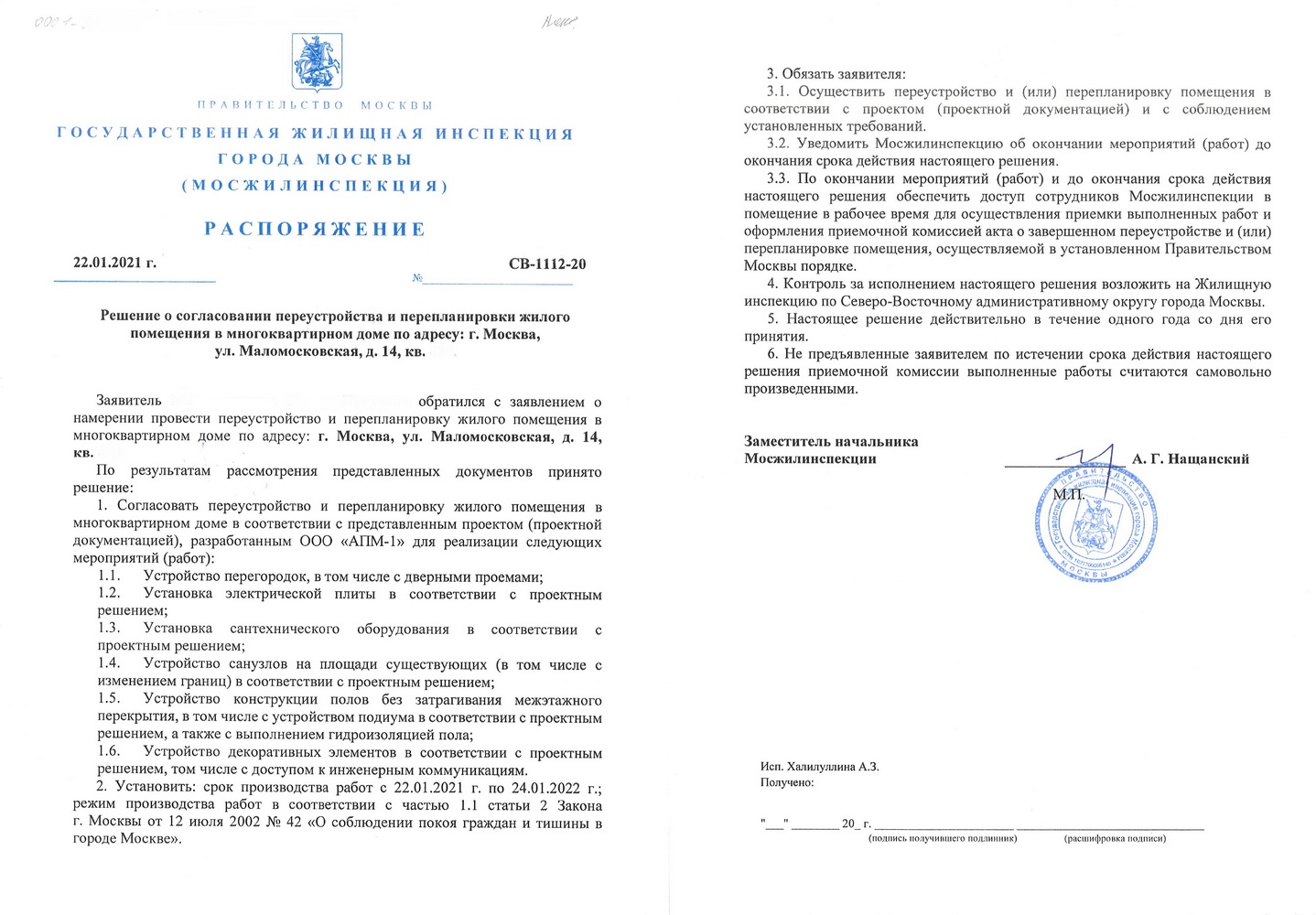

Разрешение на перепланировку выдается на ограниченный срок, поэтому подачу документов и начало работ целесообразно планировать заранее.
Разрешение на перепланировку выдается на ограниченный срок, поэтому подачу документов и начало работ целесообразно планировать заранее.

Какие органы участвуют в согласовании

В Бишкеке согласование перепланировки проходит через несколько инстанций. Конкретный перечень зависит от объёма изменений. Обычно задействованы:

  • Органы архитектуры и градостроительства

  • Органы жилищного надзора

  • При затрагивании газового оборудования — газовая служба

  • При изменении системы отопления — теплоснабжающая организация

Какие документы подаются на согласование

  • Заявление установленного образца

  • Правоустанавливающие документы на квартиру

  • Технический паспорт помещения

  • Проект перепланировки

  • Техническое заключение

  • Согласие всех собственников квартиры (если их несколько)

Что происходит на каждом этапе

  1. Подача документов и их проверка на комплектность

  2. Рассмотрение проекта специалистами

  3. Выдача разрешения или мотивированного отказа

  4. При необходимости — доработка проекта и повторная подача

Ориентировочные сроки и где возникают задержки

Официальные сроки рассмотрения — от нескольких недель до месяца. На практике процесс может затянуться из-за:

  • Неполного пакета документов

  • Замечаний к проекту, требующих доработки

  • Необходимости дополнительных согласований со смежными организациями

  • Очереди на рассмотрение

Закладывайте на этап согласования 1–2 месяца с учётом возможных доработок.

Шаг 8. Выполнить работы и зафиксировать результат

Требования к выполнению работ

Работы должны выполняться строго в соответствии с согласованным проектом. Любое отклонение — это несогласованная перепланировка, даже если изменение кажется вам незначительным.

Сроки выполнения работ зависят от объёма:

  • Демонтаж и возведение перегородок — 2–4 недели

  • Замена коммуникаций — 1–2 недели

  • Полный комплекс работ при перепланировке — 2–3 месяца

Кто контролирует соответствие работ проекту

Формально — вы сами и ваш подрядчик. Фактически — проверка происходит на этапе приёмки работ представителями контролирующих органов.

Рекомендую фотографировать все скрытые работы до их закрытия отделочными материалами: прокладку труб, электрики, узлы примыканий.

Читать также
Авторский надзор и технический надзор в Бишкеке: в чём разница, сколько стоит и когда без него нельзя

Какие документы оформляются по завершении

  • Акт о завершении перепланировки

  • Акты скрытых работ (если применимо)

  • Акт приёмки помещения после перепланировки

Шаг 9. Внести изменения в технический паспорт и правоустанавливающие документы

Куда обращаться для обновления техпаспорта

В органы технической инвентаризации (БТИ или его аналог в вашем регионе). Специалист выезжает на объект, проводит обмеры и фиксирует фактическое состояние помещения.

Какие документы потребуются

  • Заявление

  • Правоустанавливающие документы на квартиру

  • Акт о завершении перепланировки

  • Проект перепланировки (согласованный)

  • Старый технический паспорт

Сроки внесения изменений

Обычно — от 2 до 4 недель. Зависит от загруженности органа технической инвентаризации.

После получения нового техпаспорта перепланировка считается полностью узаконенной.

Риски несогласованной перепланировки

Административные последствия

Несогласованная перепланировка — это административное правонарушение. Штрафы существуют, и они не символические. Точные суммы уточняйте в актуальном законодательстве, но будьте готовы к тому, что это ощутимые деньги.

Проблемы при продаже квартиры и оформлении ипотеки

Это главный практический риск. При продаже квартиры покупатель (или его банк при ипотеке) обязательно сверит технический паспорт с реальным состоянием. Если есть расхождения:

  • Банк откажет в ипотеке

  • Покупатель потребует скидку на стоимость узаконивания

  • Сделка может сорваться

Конфликты с управляющей компанией и соседями

Если ваша перепланировка затронула общедомовые системы или ухудшила условия соседей (шум, протечки, нарушение вентиляции), вы получите жалобы. И не только жалобы — возможны судебные иски с требованием компенсации ущерба.

Требование о приведении в первоначальное состояние

В худшем случае вас обяжут вернуть всё как было. За ваш счёт. Это означает двойные расходы: сначала на перепланировку, потом на её демонтаж.

Как узаконить уже выполненную перепланировку

Если работы уже сделаны без согласования, процесс сложнее, но возможен:

  1. Заказать техническое заключение о допустимости выполненных изменений

  2. Подготовить проект перепланировки (по факту)

  3. Подать документы на согласование

  4. Если изменения допустимы — получить разрешение задним числом

  5. Обновить технический паспорт

Стоимость узаконивания обычно выше, чем согласование до начала работ. И есть риск, что некоторые изменения согласовать не получится — тогда придётся переделывать.

Сроки и статьи расходов: где закладывать запас

Этапы, на которых чаще всего возникают задержки

Получение документов от застройщика — иногда это занимает недели, особенно если застройщик не очень организован или дом недавно сдан.

Разработка проекта — если выявляются ограничения, о которых вы не знали, проект приходится переделывать.

Согласование — замечания контролирующих органов могут потребовать доработки проекта и повторной подачи.

Доставка материалов — для Бишкека это особенно актуально. Специализированные материалы могут идти из России, Казахстана или Китая 2–4 недели.

Работы смежных специалистов — электрик не может завершить работу, пока не готовы штукатурные работы. Плиточник ждёт, пока высохнет стяжка.

Какие расходы учитывать помимо стоимости работ

Статья расходов Примечание
Проект перепланировки От 15–30 тыс. сом в зависимости от сложности
Техническое заключение Зависит от организации
Госпошлины за согласование Уточняйте актуальные тарифы
Обновление техпаспорта Фиксированная стоимость услуги
Вывоз строительного мусора 3–10 тыс. сом за объём типовой квартиры
Резерв на непредвиденные расходы 10–15% от бюджета работ

Ориентиры по срокам для типовых случаев

Этап Ориентировочный срок
Получение документов от застройщика 1–3 недели
Обмеры и проектирование 2–4 недели
Разработка проекта перепланировки 2–4 недели
Согласование 1–2 месяца (с учётом доработок)
Выполнение работ 2–3 месяца
Обновление техпаспорта 2–4 недели

Итого: полный цикл от идеи до узаконенной перепланировки — 5–8 месяцев.

Это если всё идёт относительно гладко. При сложных случаях или необходимости переделок срок увеличивается.

Чек-лист перед началом перепланировки

Документы для запроса у застройщика и УК

  • Поэтажный план с указанием несущих конструкций

  • Схема инженерных коммуникаций

  • Информация о материалах стен и перекрытий

  • Регламент проведения работ в доме

  • Требования к вывозу мусора

  • Ограничения из договора или регламента ЖК

Вопросы для обсуждения с проектировщиком

  • Какие изменения точно можно согласовать?

  • Какие изменения под вопросом и требуют проверки?

  • Что категорически нельзя делать?

  • Какие документы потребуются для согласования?

  • Какой срок разработки проекта?

  • Какова стоимость проекта и что в неё входит?

Пункты для проверки в договоре и регламенте ЖК

  • Есть ли ограничения на перепланировку?

  • Требуется ли уведомление УК о начале работ?

  • Есть ли требования к времени проведения шумных работ?

  • Есть ли требования к внешнему виду дверей, остекления?

  • Кто отвечает за ремонт общедомовых коммуникаций, если их затронут работы?

Комментарий специалиста

Почему согласование выгоднее, чем работа «на свой страх и риск»

Стоимость согласования — это несколько десятков тысяч сом и несколько месяцев времени. Стоимость последствий несогласованной перепланировки — штрафы, проблемы при продаже, возможное требование всё вернуть обратно. Математика простая.

Кроме того, согласование — это проверка ваших идей профессионалами. Иногда на этапе проектирования выясняется, что задуманное невозможно или опасно. Лучше узнать это до начала работ, чем после того, как снесли стену.

Что проверить самостоятельно, а что — только с профессионалом

Самостоятельно можно:

  • Изучить документы от застройщика

  • Понять общий объём изменений

  • Оценить примерный бюджет

  • Собрать первичный пакет документов

Только с профессионалом:

  • Определение несущих конструкций (если есть сомнения)

  • Расчёт нагрузок при изменении конструкций

  • Проектирование переноса инженерных сетей

  • Подготовка проекта перепланировки

Важная оговорка

Эта статья — общее руководство, а не юридическая консультация. Нормативная база меняется, требования в разных домах отличаются, конкретные случаи требуют индивидуального подхода.

Перед началом любых работ:

  • Проконсультируйтесь с местными органами архитектуры и градостроительства

  • Получите техническое заключение от лицензированной организации

  • Убедитесь, что ваш проектировщик имеет актуальные допуски

Это не перестраховка — это способ избежать проблем, которые обойдутся значительно дороже, чем потраченное на консультации время.
